裝卸須知—泰興市艾珀耐特復合材料有限公司
發布:1 瀏覽:2337次

裝卸須知

單層采光板與夾心板搭接節點圖3

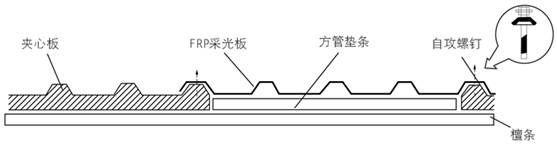

雙層采光板與夾心板搭接節點圖4

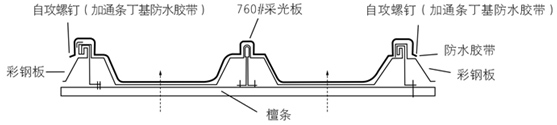

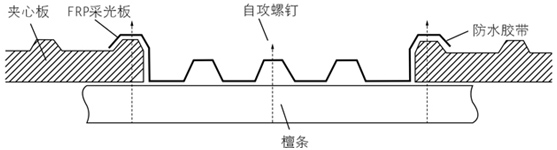

無墊單層采光板與夾心板搭接節點圖5

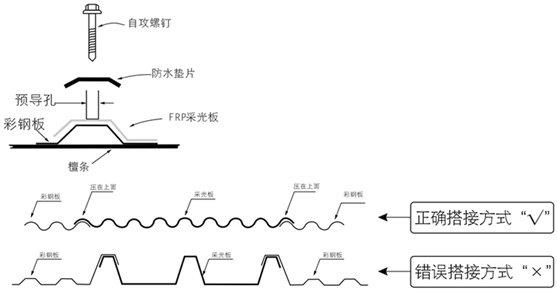

暗扣板與采光板搭接節點圖6

采光板裝卸須知

1、采光板裝卸時,避免底面與兩端邊角接觸托拉地面造成表面及邊角損壞。

2、采光板碼放時,應碼放在堅固而平整的地面上,且每堆的底部與頂部要有廢板保護,嚴禁重物放置其上,以避免采光板開裂。

3、工人裝卸采光板時,每隔三米必須有一人,且雙手緊握采光板的兩邊,輕拿輕放,避免折斷采光板。

4、每3-5片裝卸一次。

5、碼放采光板時,每堆的高度不能高于100片。

6、采光板吊裝到屋面的過程中,縱向橫向都嚴禁折彎,以免斷裂。

采光板安裝須知

1、在安裝板材的過程中,施工人員請勿踩踏板材,如因安裝需要不可避免,請用寬不少于10cm、厚不少于2cm、長不少于300cm的木板鋪在板材的波谷上,木板兩端要搭在檀條上,施工人員則可以踩在木板上施工;

2、在板材與檀條之間需鋪設雙面膠之類的柔性隔離層或墊放小片同板型的板材,以避免板材與檀條直接接觸;

3、安裝時要先預鉆孔,孔徑大小根據板長不同,對應如下:板長≤6cm6m~9m、9m~12m孔徑8mm10mm12mm

4、預鉆孔后,用直徑為5.5mm的自鉆螺釘加采光板專用防水墊片固定板材;

5、固定板材要在波峰處固定,側面固定時也要用采光板專用防水墊片;

6、板材的搭接:縱向搭接時,接口處務必有檀條支撐,下層板的末端要超過檀條邊約5cm為宜;搭接處的重疊部分最小需要25cm,并在接頭兩端貼兩條丁基防水膠帶或打兩道中性密封膠。密封位置距離約2.5cm為宜。

防腐板裝卸及安裝要求與采光板相同
